今日は有言実行、やらないといけなかった耐震診断書類一式が印刷まで終了〜🙋♀️建築士事務所協会に郵送して、あとは戻ってくるのを待つのみ。手元に持ってた仕事がひとつ終わってやれやれです😌
午後からは、左官屋さんが入ってくれている現場へ🏃♀️当初は『火曜日から控え壁増設工事をして、月末ブロック解体!』と言っていたのがお天気によりのびまして『木曜日から控え壁!ブロック解体は来週!』ということになり。その後のフェンス工事の予定を職人さんと軽く段取りしていたのですが『やっぱり木曜日〜土曜日に出来るところまでするわ!』と仰いまして、今日は控え壁とブロック塀解体の両方を進めてくれることになりました。
なんせ今週は降ったり止んだりの変なお天気です。特に左官屋さんは外仕事が多いので、お天気に合わせて動くしかない🌤少しでも進められる隙間とお天気が揃っていれば進めたいことは、わたしたちもよくよくわかっているので予定変更は全然良いのですが、今回は変更に次ぐ変更でお客さんへの連絡がちょっぴり大変でした😂『岩崎さんと職人さんの都合で進めていただいて良いですよ❣️』と有り難いお言葉をいただいていたのですが、それでも黙ってアレコレは進められませんからね。キッチリ今後の予定お伝えしながら工事スタート。

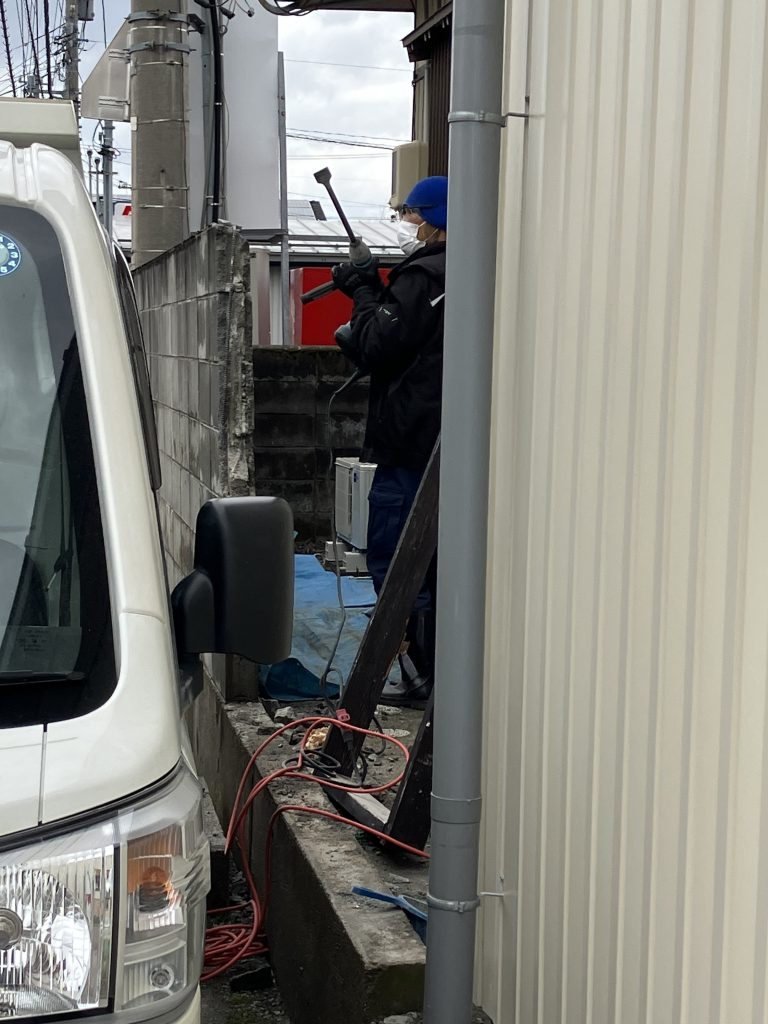

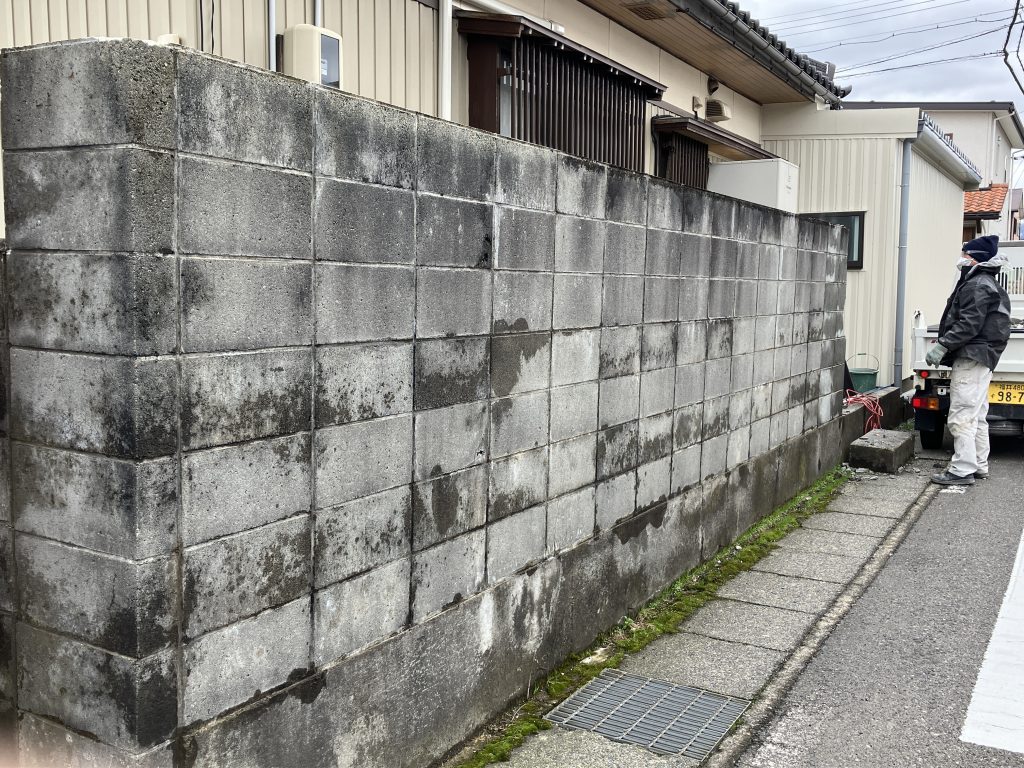

午後13時半頃でこの状態。結構ペース早いのでは?と思い聞いたところ『まだ三分の一もいっとらん』と言われ🤔明日も午後から入ってくれると仰っていたので、わたしも明日午後もう一度現場確認のつもりをしていたのですが…
夕方、ブロック解体が全て終わったそう👏!また予定変わった😂ということで来週の連休明けがフェンス工事予定でしたが、前倒しして明日コア抜き〜支柱のできるところまでやっていただくことになりました〜!!予定動きまくっていますが、早くなった&フェンス職人さんに上手く繋ぐことが出来たので結果オーライです😊お客様も、思わぬ進みに驚いてました。わたしも驚きました😂
ということは危険ブロック塀の除却工事の完了申請も予定より前倒しでできます❣️なんせ年度末ですから、ギリギリにならないよう出してしまいたいのでこれは好都合です🙇♀️✨✨上手く予定の隙間を縫って工事入っていただき感謝です😊
